Что называют негабаритом
«Негабарит» — рабочее слово перевозчиков. В законе используются термины крупногабаритное и тяжеловесное транспортное средство.
Крупногабаритным становится транспортное средство с грузом или без него, если его габариты больше допустимых. Тяжеловесным — если масса или нагрузка на ось превышает допустимую более чем на 10 %. Это следует из статьи 31 Федерального закона № 257-ФЗ.
Поэтому негабаритом может оказаться не только трансформатор на трале. Пустой широкоплатформенный полуприцеп, самоходная техника или балка, выступающая за габарит, требуют той же внимательности к параметрам и маршруту.
Какие габариты считаются негабаритом
Базовые предельные параметры установлены Правилами движения тяжеловесного и (или) крупногабаритного транспортного средства — постановлением Правительства РФ № 2060. Для обычного рейса проверяют не размер груза отдельно, а итоговый размер всего транспортного средства с грузом.
| Параметр | Допустимое значение |
|---|---|

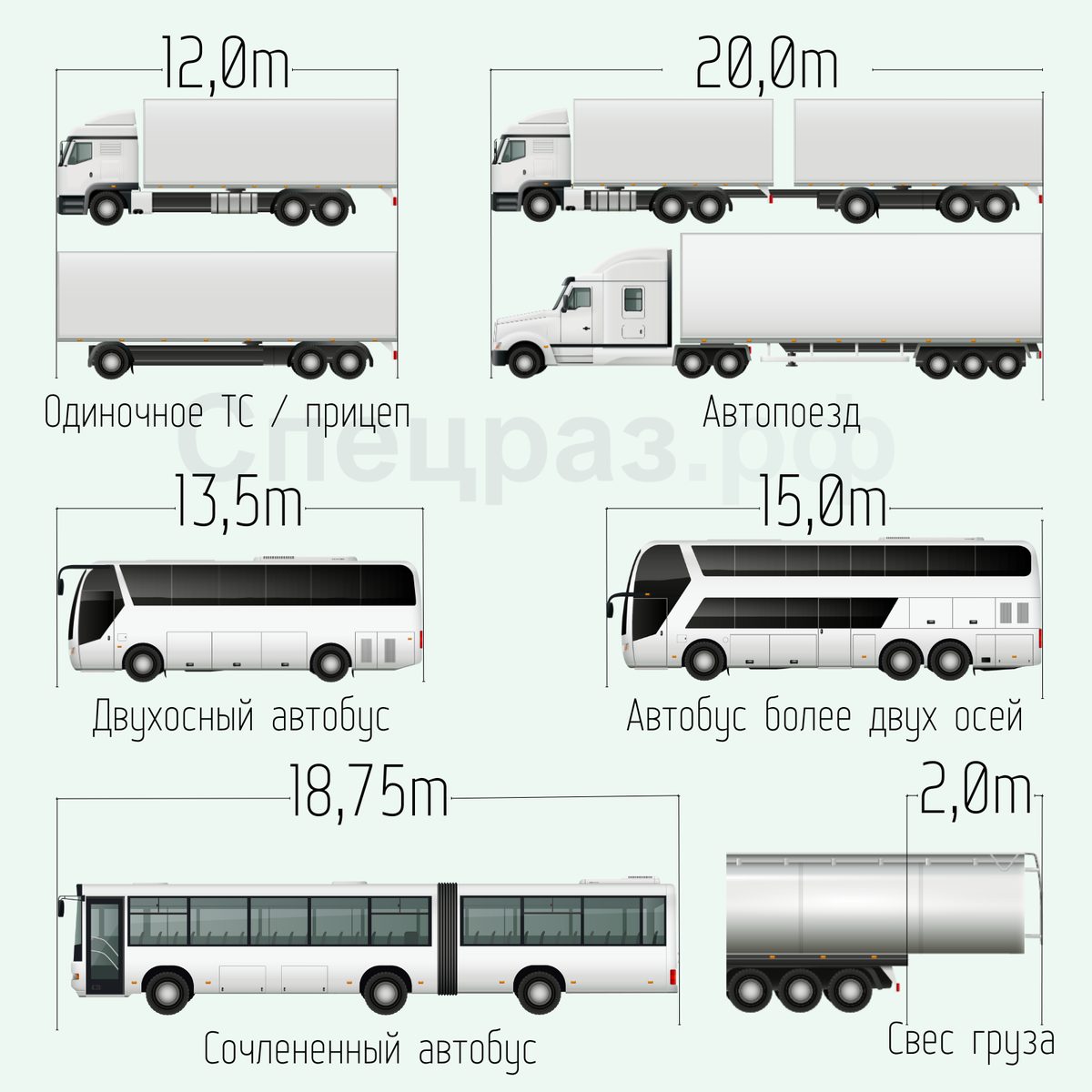

| Длина одиночного транспортного средства | 12 м |
| Длина прицепа | 12 м |
| Длина автопоезда | 20 м |
| Ширина | 2,60 м |
| Высота | 4,0 м |
| Свес груза за заднюю точку габарита | до 2,0 м |

Ширина 2,60 м действует с 1 марта 2024 года. Почему это не прежние 2,55 м, подробно разобрали в статье «Разрешённая ширина транспортных средств».
У длины есть практическая ловушка. У одиночного бортового грузовика свой предел, у сцепки — свой. Если длинномерный груз выступает сзади, измеряют весь состав вместе с выступом. Балка, которая «добавила» несколько сантиметров к 20-метровому автопоезду, уже меняет правовой режим рейса.

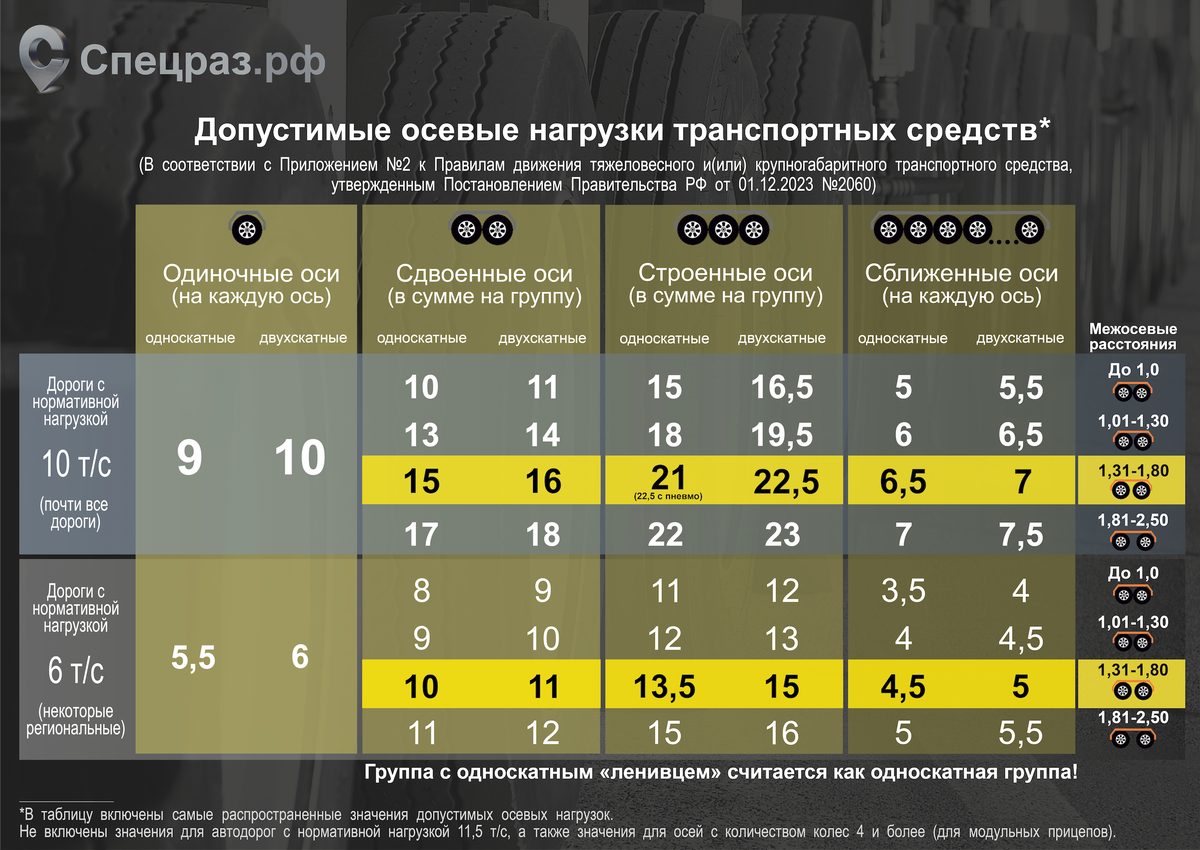

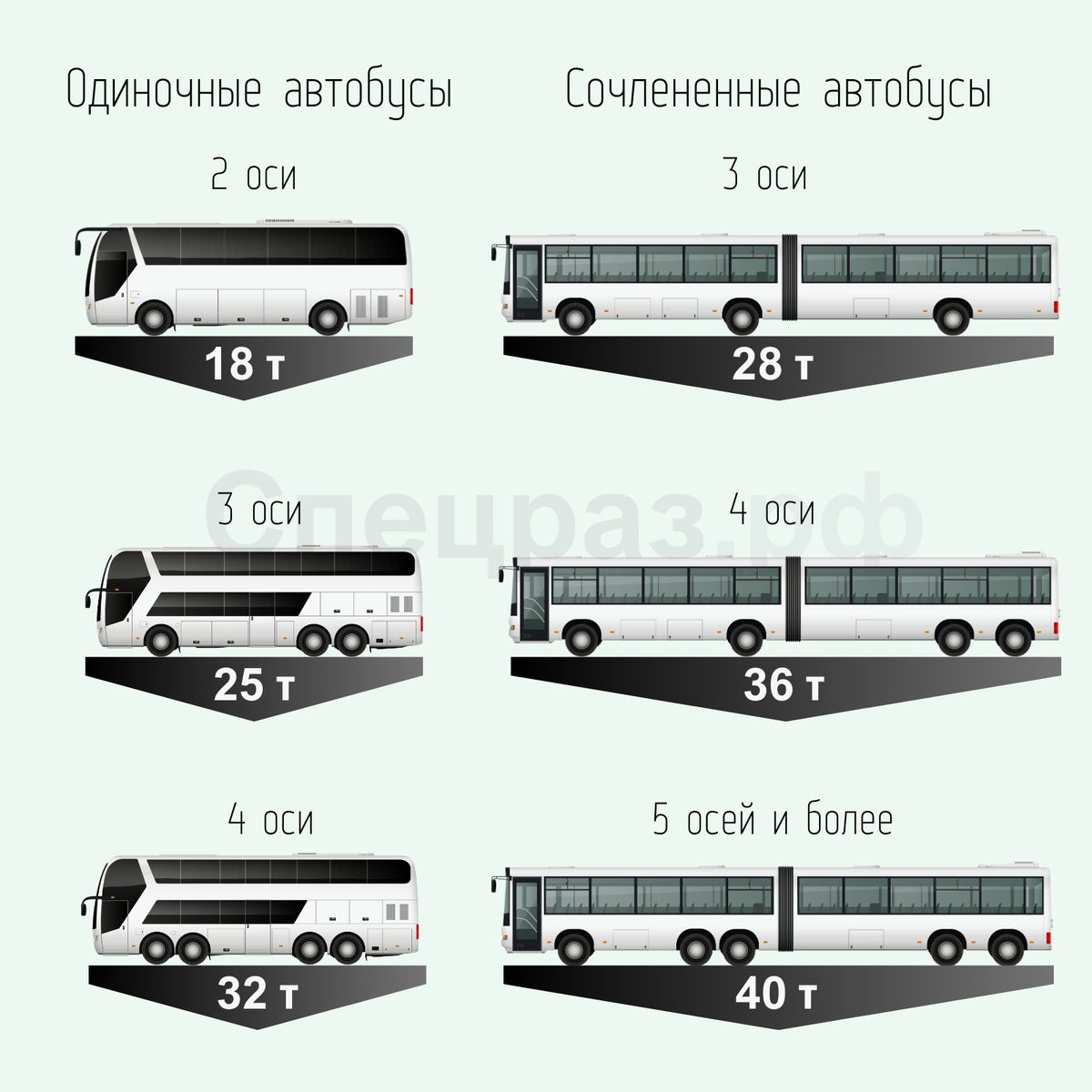

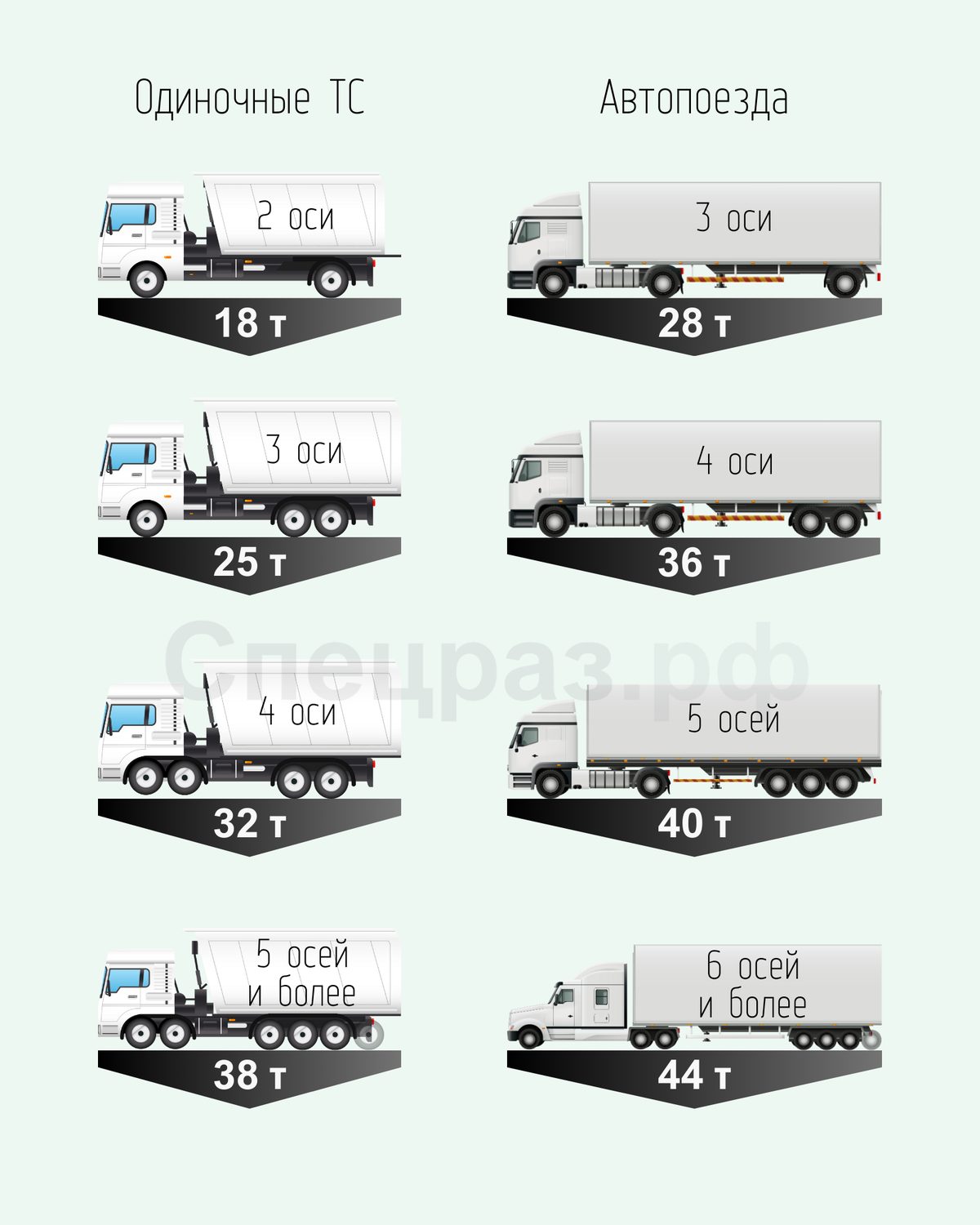

Когда масса и осевые нагрузки делают транспорт тяжеловесным
Одна цифра общей массы не отвечает на вопрос, можно ли ехать. Допустимые масса и осевые нагрузки зависят от типа транспорта, числа осей, расстояния между ними, ошиновки и нормативной нагрузки конкретной дороги. Полные таблицы приведены в приложениях к постановлению № 2060.
Перед рейсом проверьте два набора параметров:
- фактическую общую массу и распределение по осям после погрузки;
- ограничения именно на вашем маршруте, включая мосты, участки с пониженной нормативной нагрузкой и сезонные запреты.




Что означает порог 10 %
Для тяжеловесного транспортного средства специальное разрешение требуется, когда допустимая масса или нагрузка на ось превышена более чем на 10 %. Это правило закреплено в части 2 статьи 31 Закона № 257-ФЗ.
Это не запас, который стоит закладывать при погрузке. Для планирования безопаснее ориентироваться на нормативы из постановления № 2060 и на условия маршрута: ошибка в межосевом расстоянии, распределении груза или измерении может стать решающей.
Нужно ли спецразрешение на негабарит
Для крупногабаритного транспортного средства специальное разрешение требуется при превышении допустимых габаритов. Для тяжеловесного — при превышении массы или осевой нагрузки более чем на 10 %. Оба правила установлены статьёй 31 Закона № 257-ФЗ.
Практический порядок выглядит так:

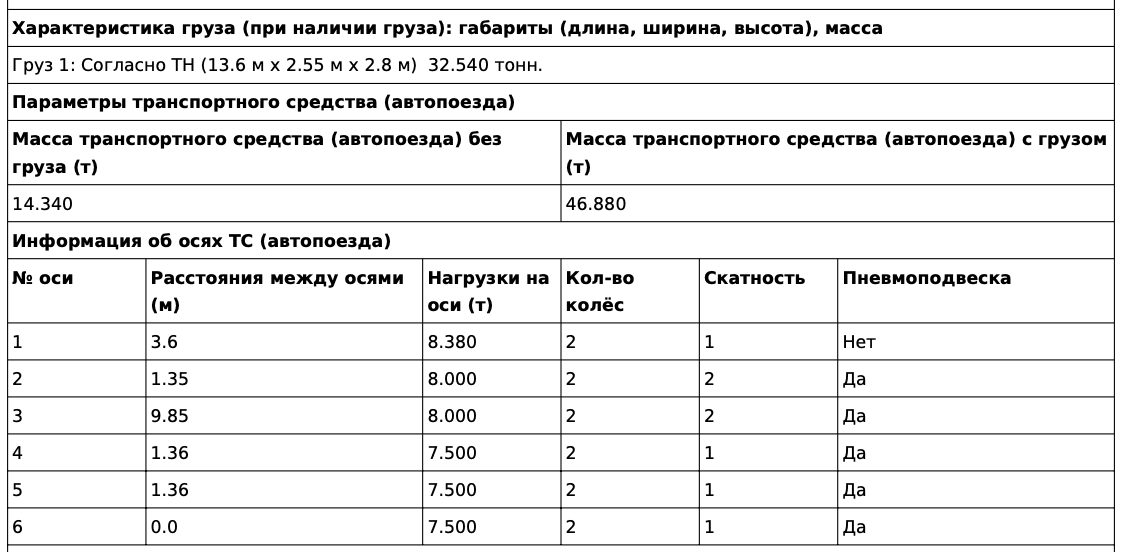

- Измерить автопоезд после погрузки: длину, ширину, высоту, общую массу и осевые нагрузки.
- Проверить маршрут: дорожные ограничения, мосты, путепроводы, сезонные запреты и возможность проезда по фактическим габаритам. Для первичной навигации полезна карта ограничений КТГ1, но окончательное решение принимают по согласованному маршруту и условиям владельцев дорог.
- Подать заявление через федеральную систему выдачи разрешений или Госуслуги — такой способ предусмотрен статьёй 31 Закона № 257-ФЗ.
- Выполнить условия, которые появятся при согласовании маршрута: например, подготовить перечень мер, ПОДД или организовать сопровождение.
- До выезда сверить фактические параметры, маршрут и условия движения с разрешением.
Юридическая делимость груза тоже имеет значение для маршрута и разрешения. Обычная сыпучая загрузка и неделимая техника — разные случаи; о границе между ними читайте в статье «Делимые и неделимые грузы».

Когда нужен ПОДД и сопровождение
ПОДД — проект организации дорожного движения — нужен не «для большого груза вообще», а когда этого требуют параметры перевозки и конкретный участок маршрута. Требования к организации движения, ПОДД и сопровождению устанавливает приказ Минтранса России от 31.10.2023 № 361.
Одинаковый трал может пройти один маршрут с обычными условиями, а на другом упереться в узкий участок, инженерное сооружение или необходимость изменить организацию движения. Сначала маршрут, затем параметры и документы, а не наоборот.
Если нужен проект, можно заказать ПОДД. Для разрешений по России доступны услуги Спецраз.рф; для Беларуси и Казахстана — в том же разделе.
Штраф за перевозку без разрешения в 2026 году
С 18 июля 2025 года составы и суммы по статье 12.21.1 КоАП РФ изменились. Для владельца транспортного средства штраф зависит от величины превышения допустимых либо указанных в разрешении параметров.
| Превышение | Штраф для собственника (владельца) |
|---|---|
| Габарит до 10 см | 150 000 ₽ |
| Габарит более 10, но не более 20 см; масса или осевая нагрузка более 10, но не более 20 % | 300 000 ₽ |
| Габарит более 20, но не более 50 см; масса или осевая нагрузка более 20, но не более 50 % | 450 000 ₽ |
| Габарит более 50 см; масса или осевая нагрузка более 50 % | 600 000 ₽ |
В зоне автоматического весового и габаритного контроля для транспортного средства с разрешённой максимальной массой свыше 3,5 т предусмотрен отдельный штраф 600 000 ₽ за нарушение требований правил движения, знаков или разметки. Все суммы и условия — в действующей статье 12.21.1 КоАП РФ.
Неверные параметры в заявлении не делают фактический проезд законным: статья учитывает и превышение параметров, указанных в самом разрешении. Если постановление уже пришло, разбирать измерения, документы и маршрут лучше по фактам; для этого есть отдельная статья «Как оспорить штраф с рамки АСВГК».
Что проверить до выезда
- Перемерить высоту, ширину и длину уже загруженного автопоезда, включая выступающие части.
- Взвесить транспорт и проверить каждую ось, а не только общую массу.
- Сверить маршрут с разрешением и актуальными ограничениями.
- Проверить срок разрешения, условия сопровождения, ПОДД или перечня мер — если они указаны.
- Не подменять согласованный маршрут «короткой объездной»: для крупногабарита один низкий путепровод или узкий участок меняет весь план.



Негабарит начинается не со слова в заявке, а с точных параметров автопоезда и проходимого маршрута. Если времени на расчёт и согласование нет, лучше передать исходные данные специалисту до погрузки — тогда маршрут и комплект документов можно строить на реальных цифрах.
